47 đại dự án điện chậm tiến độ, cảnh báo nguy cơ thiếu điện cao

Trong một báo cáo mới đây, Bộ Công Thương cho biết về nguy cơ thiếu điện vào năm 2020. Đặc biệt, việc thiếu điện tại miền Nam sẽ tăng cao hơn so với các tính toán trước bởi một loạt dự án chậm tiến độ.

19/06/2019 08:54

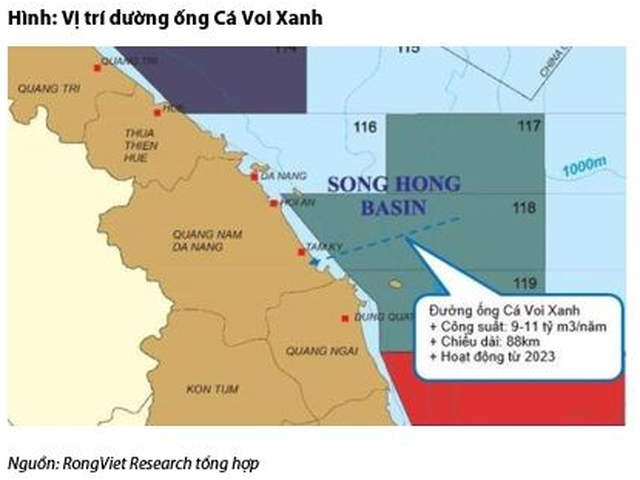

47 đại dự án điện chậm tiến độ, cảnh báo nguy cơ thiếu điện cao - 1
Chính phủ đã yêu cầu Tập đoàn Dầu khí Việt Nam (PVN) tiếp tục đẩy mạnh tiến độ thực hiện các dự án trọng điểm về dầu khí, nhất là dự án khí Lô B, Cá Voi Xanh,

Hàng loạt dự án điện chậm tiến độ

Báo cáo của Bộ Công Thương cho biết, hiện nay các dự án nguồn điện được thực hiện theo 3 hình thức đầu tư, gồm: Các dự án do các tập đoàn nhà nước EVN, PVN, TKV là chủ đầu tư, các dự án đầu tư theo hình thức BOT, các dự án đầu tư theo hình thức IPP.

Đáng lưu ý, tổng hợp tình hình tiến độ thực hiện 62 dự án có công suất lớn trên 200 MW thì chỉ 15 dự án đạt tiến độ, còn lại 47 dự án chậm tiến độ hoặc chưa xác định tiến độ so với tiến độ nêu trong quy hoạch điện VII điều chỉnh.

Trong số này, có 23 dự án do EVN đầu tư thực hiện với tổng công suất 14.809 MW (giai đoạn 2016-2020 là 12 dự án, giai đoạn 2021 – 2030 là 11 dự án), trong đó 10 dự án đạt tiến độ và 13 dự án chậm hoặc lùi tiến độ:

Báo cáo trên cũng cho biết, các đơn vị đã hoàn thành xây dựng đưa vào vận hành 8 dự án, trong đó đạt tiến độ là 7 dự án và chậm tiến độ là 1 dự án (Thuỷ điện Sông Bung 2 chậm 1,5 năm). Có 4 dự án đang được xây dựng, trong đó dự kiến đạt tiến độ 3 dự án và chậm tiến độ 1 dự án (thuỷ điện Đa Nhim MR chậm 6 tháng).

Đang thực hiện các công tác thực hiện thủ tục đầu tư xây dựng 11 dự án. Trong đó, dự kiến đúng tiến độ phát điện 2 dự án, chậm tiến độ 7 dự án (có 4 dự án lùi tiến độ để phù hợp tiến độ cấp khí Lô B, Cá Voi Xanh và 3 dự án chậm 2-3 năm); 2 dự án chưa xác định tiến độ (đang trình Quốc hội địa điểm: Nhiệt điện Tân Phước I, II).

Trong 3 năm 2016-2018, EVN hoàn thành 8 dự án nguồn điện với tổng công suất 4.540 MW, trong đó các năm 2016-2017, đưa vào phát triện điện 4.440 MW, vượt 1.145 MW, tương ứng vượt 35% so với khối lượng được giao trong 2 năm. Riêng năm 2018 đã hoàn thành phát điện 2 tổ máy thuỷ điện Sông Bung 2 (100 MW).

Năm 2019, EVN dự kiến hoàn thành 4 dự án nguồn điện với tổng công suất 1.560 MW (nhiệt điện Duyên Hải 3 MR; Nhiệt điện Vĩnh Tân 4 MR; Dự án thuỷ điện Đa Nhím MR; Dự án thuỷ điện Thượng Kon Tum).

Trong khi đó, Tập đoàn Dầu khí Việt Nam (PVN) được giao làm chủ đầu tư 8 dự án trọng điểm nguồn điện với tổng công suất 11.400 MW. Trong đó giai đoạn 2016-2020 có 3 dự án và giai đoạn 2021-2025 có 5 dự án. Đến nay, cả 8 dự án đều gặp khó khăn, vướng mắc và khó có thể hoàn theo tiến độ trong Quy hoạch điện 7 điều chỉnh.

Cụ thể, đang xây dựng 3 dự án, trong đó đều chậm tiến độ 2-3 năm. Đang thực hiện thủ tục đầu tư xây dựng 4 dự án. Dự kiến đều chậm tiến độ phát điện 2,5-3,5 năm so với yêu cầu quy hoạch điện. Có 1 dự án đã đề nghị giao chủ đầu tư khác (Long Phú III).

Các dự án do Tập đoàn Công nghiệp Than – Khoáng Sản Việt Nam (TKV) thực hiện: TKV thực hiện 4 dự án với tổng công suất 2.950 MW. Trong đó giai đoạn 2016-2020 có 2 dự án và giai đoạn 2021 – 2030 có 2 dự án. Hiện nay, cả 4 dự án đều chậm tiến độ từ 2 năm trở lên.

Cũng theo báo cáo của Bộ Công Thương, có 15 dự án BOT. Trong đó giai đoạn 2016-2020 là 1 dự án, giai đoạn 2021 – 2030 là 14 dự án. Hiện theo đánh giá có 3 dự án đạt tiện độ (trong đó Vĩnh Tân I đã phát điện sớm tiến độ 6 tháng); còn lại 12 dự án chậm tiến độ hoặc chưa thể xác định tiến độ do còn vướng mắc trong đàm phán.

Ngoài ra, hiện nay có 8 dự án được đầu tư theo hình thức IPP với tổng công suất 7.390 MW. Trong đó có 1 dự án hoàn thành và đóng điện đúng tiến độ (nhiệt điện Thăng Long), giai đoạn 2016-2020 có 2 dự án có khả năng đạt tiến độ, các dự án còn lại đều bị chậm, thâm chí không thể xác định được thời gian hoàn thành như nhiệt điện đồng phát Hải Hà, Quỳnh Lập 2.

Nhiều dự án chưa chủ

Bộ Công Thương cũng cho biết, có tới 5 dự án chưa có chủ đầu tư. Cả 5 dự án này đều thuộc giai đoạn 2021-2030. Trong đó 1 dự án đã loại khỏi Quy hoạch (nhiệt điện Bạc Liêu) và 4 dự án chưa rõ tiến độ (do chưa có chủ đầu tư nên khả năng đều chậm tiến độ).

Theo Bộ này, một trong các yếu tố hàng đầu ảnh hưởng đến việc cung cấp điện trong giai đoạn tới năm 2030 là do chậm tiến độ đưa vào vận hành các dự án nguồn điện, nhất là các dự án nhiệt điện tại miền Nam.

“Các dự án nhiệt điện Thái Bình II, Long Phú I, Sông Hậu 1 đến nay đã chậm tiến độ 2 năm, nếu các vướng mắc không được giải quyết dứt điểm khả năng tiếp tục bị chậm tiến độ”, Bộ Công Thương nhận định.

Trong khi đó, đối với các dự án đã ký hợp đồng BOT rủi ro chậm tiến độ ít. Tuy nhiên, đối với các dự án đang trong quá trình đàm phán như Sơn Mỹ 1, Sông Hậu 2, Long Phú 2, Nam Định 1, Quảng Trị 1… còn tiềm ẩn rủi ro rất lớn về tiến độ.

Đến nay nhiều dự án nguồn điện lớn chưa xác định được chủ đầu tư (Long Phú 3, Quỳnh Lập 2…) nên khó khả thi hoàn thành trước năm 2030.

Theo Bộ Công Thương, nguồn nhiệt điện chạy dầu cần phải huy động với sản lượng tương ứng 1,7 tỷ kWh vào năm 2019 và 5,2 tỷ kWh năm 2020.

“Trong trường hợp các tổ máy phát điện không đáp ứng yêu cầu về độ tin cậy vận hành hoặc không đảm bảo đủ nhiên liệu (than, khí) cho phát điện, có thể đối mặt nguy cơ thiếu điện vào năm 2020”, Bộ Công Thương cho biết.

Đáng lưu ý theo Bộ Công Thương, các năm 2021 – 2025, mặc dù đã phải huy động tối đa các nguồn điện chạy dầu, tuy nhiên hệ thống điện không đáp ứng nhu cầu phụ tải và xảy ra tình trạng thiếu điện tại miền Nam.

Theo đó, mức thiếu hụt tại miền Nam sẽ tăng từ 3,7 tỷ kWh năm 2021 lên gần 10 tỷ kWh năm 2022. Mức thiếu hụt cao nhất vào năm 2023 khoảng 12 tỷ kWh, sau đó giảm dần xuống 7 tỷ kWh năm 2024 và 3,5 tỷ năm 2025.

Tổng công suất các nguồn điện có khả năng đưa vào vận hành cả giai đoạn 15 năm 2016-2030, dự kiến khoảng 80.500MW, thấp hơn so với dự kiến của Quy hoạch điện VII điều chỉnh khoảng 15.200MW. Trong đó chủ yếu thiếu hụt trong các năm từ 2018-2022.

Nguyên nhân chủ yếu khiến thiếu hụt điện đó là nhiều dự án nguồn điện trong giai đoạn này bị chậm sang giai đoạn 2026-2030 và hầu hết là dự án nhiệt điện tại miền Nam.

Việc thiếu điện tại miền Nam theo đánh giá của Bộ Công Thương, sẽ tăng cao hơn so với các tính toán trước. Nguyên nhân chính là do tiến độ các dự án khí Lô B, Cá Voi Xanh đều chậm hơn so với kế hoạch từ 9 tháng đến 1 năm.

Nguyễn Mạnh/ Dân trí


Ý kiến bạn đọc

Xem thêm bình luận

Đọc thêm

Thanh Hóa giải phóng 47.500 ha đất để sản xuất vụ mùa 2026

Thanh Hóa giải phóng 47.500 ha đất để sản xuất vụ mùa 2026

18:48 , 10/06/2026

Theo kế hoạch, vụ mùa 2026, tỉnh Thanh Hóa phấn đấu gieo trồng khoảng 150.000 ha cây trồng. Ngay sau khi hoàn thành thu hoạch vụ Xuân 2026, các địa phương hướng dẫn người dân đẩy nhanh tiến độ làm đất, gieo trồng vụ mùa.

Gia tăng giá trị cho sản phẩm OCOP

Gia tăng giá trị cho sản phẩm OCOP

18:48 , 10/06/2026

Sau hơn 8 năm phát triển, chương trình OCOP đã góp phần quan trọng trong phát triển kinh tế khu vực nông thôn của Thanh Hóa. Tuy nhiên, để gia tăng giá trị sản phẩm, đòi hỏi các chủ thể OCOP có một chiến lược toàn diện và bài bản.

Từ 1/7, địa phương được cấp chứng nhận gạo thơm xuất khẩu sang EU, Anh

Từ 1/7, địa phương được cấp chứng nhận gạo thơm xuất khẩu sang EU, Anh

18:47 , 10/06/2026

Từ ngày 1/7/2026, thủ tục chứng nhận và chứng nhận lại chủng loại gạo thơm xuất khẩu được hưởng ưu đãi thuế quan theo Hiệp định Thương mại tự do Việt Nam - EU (EVFTA) và Hiệp định Thương mại tự do Việt Nam - Vương quốc Anh (UKVFTA) sẽ chính thức được phân cấp cho UBND cấp tỉnh thực hiện.

Xã Tượng Lĩnh đẩy mạnh thu hút đầu tư phát triển doanh nghiệp

Xã Tượng Lĩnh đẩy mạnh thu hút đầu tư phát triển doanh nghiệp

18:46 , 10/06/2026

Sau sáp nhập, xã Tượng Lĩnh đang phát huy hiệu quả các tiềm năng, lợi thế sẵn có để đẩy mạnh thu hút đầu tư, phát triển doanh nghiệp. Với quyết tâm cải thiện môi trường kinh doanh, đồng hành cùng nhà đầu tư, địa phương đã tạo được những chuyển biến tích cực, góp phần thúc đẩy tăng trưởng kinh tế và giải quyết việc làm cho người dân.

Hơn 142,6 nghìn doanh nghiệp gia nhập thị trường trong 5 tháng

Hơn 142,6 nghìn doanh nghiệp gia nhập thị trường trong 5 tháng

18:46 , 10/06/2026

Số liệu từ Cục Thống kê cho thấy 5 tháng năm 2026, nền kinh tế ghi nhận sự khởi sắc đáng kể về quy mô doanh nghiệp gia nhập thị trường.

Chỉ số sản xuất công nghiệp tháng 5 ước tăng 7,5%

Chỉ số sản xuất công nghiệp tháng 5 ước tăng 7,5%

18:45 , 10/06/2026

Tháng 5 năm 2026, hoạt động sản xuất công nghiệp trên địa bàn Thanh Hóa tiếp tục có bước phát triển. Chỉ số sản xuất công nghiệp (IIP) toàn tỉnh ước tăng 7,5% so với cùng kỳ.

Tăng cường năng lực xuất khẩu – Chìa khóa khai thác hiệu quả các FTA

Tăng cường năng lực xuất khẩu – Chìa khóa khai thác hiệu quả các FTA

13:06 , 10/06/2026

Trong bối cảnh kinh tế toàn cầu nhiều biến động và thách thức ngày càng gia tăng, việc tận dụng hiệu quả các Hiệp định thương mại tự do FTA thế hệ mới đang mở ra nhiều cơ hội nhưng cũng đặt ra không ít thách thức cho cộng đồng doanh nghiệp xuất khẩu. Để tận dụng tối đa, đòi hỏi các doanh nghiệp phải nâng cao năng lực hội nhập và chủ động ứng phó với các rào cản thương mại quốc tế, tăng cường năng lực cạnh tranh thông qua đổi mới sản xuất, phát triển chuỗi cung ứng bền vững.

Cước vận tải biển tăng cao

Cước vận tải biển tăng cao

13:05 , 10/06/2026

Cước vận tải biển quốc tế đang tăng trên nhiều tuyến vận chuyển quan trọng. Không chỉ làm chi phí logistics tăng lên, diễn biến này còn ảnh hưởng đến thời gian giao hàng và hoạt động xuất khẩu của doanh nghiệp. Trước những biến động của thị trường vận tải biển, nhiều doanh nghiệp đang nỗ lực điều chỉnh kế hoạch sản xuất, kinh doanh để thích ứng.

Bộ Tài chính xây dựng cơ chế hỗ trợ 1000 doanh nghiệp tiên phong

Bộ Tài chính xây dựng cơ chế hỗ trợ 1000 doanh nghiệp tiên phong

13:04 , 10/06/2026

Bộ Tài chính dự kiến ban hành thông tư về chương trình hỗ trợ 1.000 doanh nghiệp tiên phong - nhóm có khả năng dẫn dắt, lan tỏa công nghệ, chuỗi giá trị. Thông tư dự kiến ban hành trong quý 2, nhằm cụ thể hóa quyết định của Thủ tướng Chính phủ, hướng tới phát triển 1.000 doanh nghiệp tiên phong đến năm 2030.

Xuất khẩu gạo thu về hơn 2 tỷ USD sau 5 tháng

Xuất khẩu gạo thu về hơn 2 tỷ USD sau 5 tháng

08:55 , 10/06/2026

Theo Bộ Nông nghiệp và Môi trường, lũy kế 5 tháng đầu năm, Việt Nam xuất khẩu khoảng 4,5 triệu tấn gạo, thu về 2,09 tỷ USD, tăng 6,6% về khối lượng nhưng giảm 3,6% về giá trị so với cùng kỳ năm 2025.
