Dự án xử lý khẩn cấp kè hướng dòng trạm bơm Hoằng Khánh, huyện Hoằng Hóa
(TTV) - Chủ tịch UBND tỉnh Thanh Hóa vừa ban hành quyết định về việc phê duyệt dự án xử lý khẩn cấp kè hướng dòng trạm bơm Hoằng Khánh, huyện Hoằng Hóa. Cụ thể như sau:
Phê duyệt dự án xử lý khẩn cấp kè hướng dòng trạm bơm Hoằng Khánh, huyện Hoằng Hóa, với những nội dung chính sau:
1. Tên dự án: Xử lý khẩn cấp kè hướng dòng trạm bơm Hoằng Khánh, huyện Hoằng Hóa.
2. Tên chủ đầu tư: Công ty TNHH một thành viên thủy lợi Bắc sông Mã.
3. Nhà thầu khảo sát, lập Báo cáo nghiên cứu khả thi dự án: Công ty cổ phần Toàn Cầu Nguyên Vũ.
4. Mục tiêu đầu tư: Sửa chữa, khắc phục hư hỏng kè hướng dòng trạm bơm Hoằng Khánh do thiên tai gây ra đảm bảo ổn định, chống sạt lở phục vụ công tác phòng, chống thiên tai và đảm bảo nguồn nước cho trạm bơm Hoằng Khánh hoạt động.
5. Quy mô đầu tư và các thông số thiết kế chủ yếu:
a) Quy mô đầu tư:
- Cấp công trình: Cấp IV.
- Hệ số ổn định cho phép: [K] = 1,2.

b) Các thông số thiết kế chủ yếu:
![]() |
6. Nội dung đầu tư và giải pháp kỹ thuật chủ yếu:
a) Nội dung đầu tư: Sửa chữa, khắc phục hư hỏng kè hướng dòng trạm bơm Hoằng Khánh với chiều dài toàn tuyến thiết kế 325,3 m (từ gốc kè đến mũi kè theo hiện trạng).
b) Giải pháp kỹ thuật chủ yếu:
- Vị trí, hướng tuyến: Theo tuyến kè cũ.
- Hình thức, kết cấu: Kè đá hộc, mặt cắt hình thang, gia cố bảo vệ mặt ngoài bằng rọ đá, kích thước rọ (2x1x1) m và rồng thép lõi đá hộc (dài 10 m, đường kính 60 cm) theo thiết kế cũ, cụ thể:
+ Chân kè: Thả đá hộc bù hố xói lòng sông trong phạm vi các vị trí bị xói sâu (vượt quá giới hạn hố xói cho phép) thuộc phần chân mái phía hữu theo mặt cắt thiết kế; gia cố xung quanh chân kè (phía tả, mũi kè, phía hữu) bằng lớp đệm chống xói sử dụng 1 lớp rồng đá.
+ Thân kè: Dùng đá hộc thả rối để khôi phục thân kè đoạn từ K0+140- K0+180, dài 40 m (đoạn vuông góc dòng chảy, đã bị xuyên thủng, cuốn trôi do ảnh hưởng của cơn bão số 3 năm 2019) theo mặt cắt thiết kế. Các vị trí thân kè có hệ số mái kè hiện trạng m ≥ 2 được giữ nguyên; các vị trí bị hư hỏng, sụt sạt (cả 2 phía tả, hữu) được đổ bù, tạo phẳng bằng đá hộc thả rối đảm bảo m = 2.
+ Mái kè: Từ chân kè lên đến cao trình (-1.00) m được xếp một lớp rồng đá song song tim tuyến kè; từ cao trình (-1.00) m lên đến đỉnh kè được gia cố bằng một lớp rọ đá.
+ Đỉnh kè: Gia cố bằng một lớp rọ đá.
7. Nhóm dự án; loại, cấp công trình: Nhóm C, công trình nông nghiệp và phát triển nông thôn, cấp IV.
8. Số bước thiết kế: Thiết kế 2 bước (thiết kế cơ sở; thiết kế bản vẽ thi công và dự toán).
9. Địa điểm xây dựng: Kè hướng dòng cũ trên sông Mã, trước cửa lấy nước trạm bơm Hoằng Khánh, huyện Hoằng Hóa.
10. Diện tích sử dụng đất: Công trình chiếm chỗ (thuộc phạm vi tuyến kè cũ trên sông Mã) khoảng 1,9 ha.

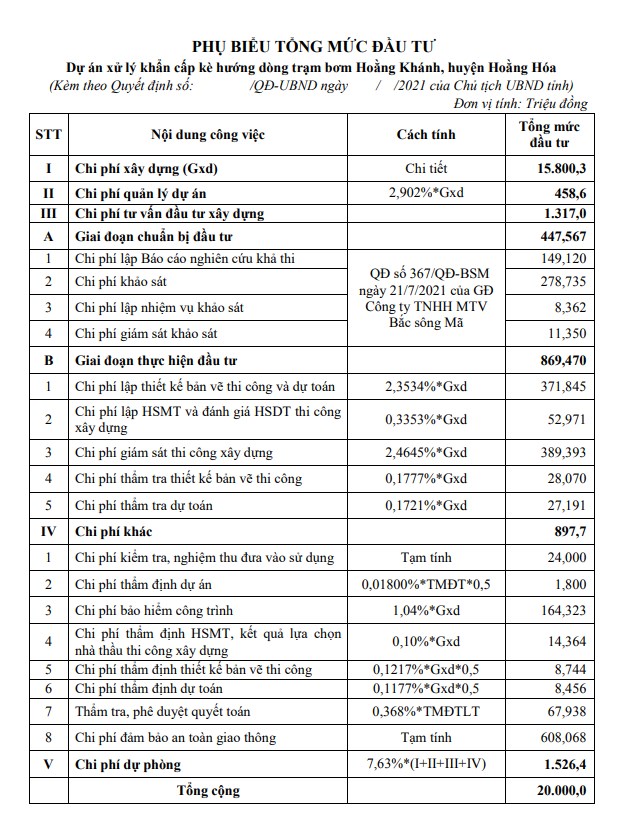

11. Tổng mức đầu tư: 20.000,0 triệu đồng;
Trong đó:
Chi phí xây dựng: 15.800,3 triệu đồng;
Chi phí quản lý dự án: 458,6 triệu đồng;
Chi phí tư vấn ĐTXD: 1.317,0 triệu đồng;
Chi phí khác: 897,7 triệu đồng;
Chi phí dự phòng: 1.526,4 triệu đồng.
![]() |
12. Nguồn vốn đầu tư: Từ nguồn dự phòng ngân sách tỉnh và nguồn huy động hợp pháp khác (năm 2021-2022).
13. Hình thức quản lý dự án: Chủ đầu tư thuê tư vấn quản lý dự án.
14. Thời gian thực hiện dự án: Năm 2021 (trong đó, thời gian xây dựng công trình là 60 ngày, kể từ ngày khởi công).
Tổ chức thực hiện:
- Chủ đầu tư chịu trách nhiệm tổ chức thực hiện dự án theo đúng Luật Xây dựng ngày 18/6/2014; Luật sửa đổi, bổ sung một số điều của Luật Xây dựng ngày 17/6/2020; Luật Đấu thầu năm 2013 và các quy định hiện hành của Nhà nước.
- Trong quá trình triển khai các bước tiếp theo, yêu cầu Công ty TNHH một thành viên thủy lợi Bắc sông Mã có trách nhiệm tiếp thu, thực hiện đầy đủ các ý kiến của Sở Nông nghiệp và Phát triển nông thôn tại kết quả thẩm định số 3513/SNN&PTNT-QLXDCT ngày 10/8/2021.
Quyết định này có hiệu lực thi hành kể từ ngày ký
Theo Cổng TTĐT tỉnh Thanh Hóa
Bài viết cùng chuyên mục
Đọc thêm
Giai đoạn 2025 – 2030 sẽ dành hơn 8,2 triệu tỷ đồng cho đầu tư công
Quốc hội vừa thông qua Nghị quyết về kế hoạch đầu tư công trung hạn giai đoạn 2026-2030. Theo đó, trong giai đoạn này, tổng vốn đầu tư công cả nước khoảng 8,22 triệu tỷ đồng, gấp 2,7 lần thực hiện giai đoạn 2021 - 2025; chiếm 20 - 22% so với giai đoạn 2026-2030. Trong đó, ngân sách trung ương sẽ chi 3,8 triệu tỷ và địa phương là 4,42 triệu tỷ đồng.
Thu trên 1,3 tỷ USD từ xuất khẩu gạo
Đến ngày 15/4, cả nước xuất khẩu đạt trên 2,8 triệu tấn gạo, thu về hơn 1,3 tỷ USD, giảm 155 triệu USD so với cùng kỳ năm 2025.
Quý I năm 2026, xuất khẩu máy tính, điện tử và linh kiện tăng 9,6 tỷ USD
Trong quý 1 năm 2026, hoạt động xuất khẩu đối với ngành hàng máy vi tính, sản phẩm điện tử và linh kiện chiếm khoảng 25% tổng kim ngạch xuất khẩu của cả nước, tăng hơn 45% so với cùng kỳ năm 2025.
Tập trung đẩy nhanh giải ngân vốn đầu tư công năm 2026
Tính đến ngày 15/4, Thanh Hóa mới giải ngân được hơn 1.057 tỷ đồng vốn đầu tư công năm 2026, đạt khoảng 6,5% kế hoạch. Tiến độ giải ngân vốn đầu tư công vẫn còn chậm so với yêu cầu.
Xây dựng thương hiệu OCOP cho sản phẩm dưa Thanh Hóa
Trung bình mỗi năm, tỉnh Thanh Hóa gieo trồng khoảng hơn 2000 ha dưa các loại. Thay vì sản xuất tự phát, những năm gần đây, nhiều hộ dân đã đầu tư sản xuất dưa theo hướng công nghệ cao, đảm bảo các tiêu chí OCOP. Nhờ đó, nhiều sản phẩm dưa vàng, dưa chuột baby, dưa lưới… của Thanh Hóa đã từng bước xây dựng được thương hiệu trên thị trường, sức tiêu thụ tăng, nâng cao hiệu quả kinh tế.
Gần 74% hộ kinh doanh lãi thấp hoặc không có lãi
Khảo sát hơn 1.000 hộ kinh doanh vừa được Liên đoàn Thương mại và công nghiệp Việt Nam (VCCI) công bố cho thấy bức tranh thị trường ảm đạm khi 81% hộ giảm doanh thu, 75% hộ giảm khách hàng. Trong bối cảnh áp lực tuân thủ gia tăng, phần lớn hộ kinh doanh không muốn mở rộng hay chuyển đổi thành doanh nghiệp.
Bộ Tài chính cập nhật 3 kịch bản lạm phát năm 2026
Do giá xăng dầu thế giới tăng mạnh từ tháng 3/2026 bởi ảnh hưởng của xung đột tại Trung Đông và tác động lan tỏa đến giá cước vận chuyển, chi phí logistics và các hàng hóa thiết yếu khác, Bộ Tài chính cập nhật 3 kịch bản lạm phát năm 2026 tăng trong khoảng 4,5%; 5% và 5,5%.
Cá nhân, hộ kinh doanh có thể tham gia xây dựng, quản lý chợ
Cục Quản lý và Phát triển thị trường trong nước - Bộ Công Thương vừa tổ chức hội thảo lấy ý kiến đối với dự thảo Nghị định của Chính phủ thay thế Nghị định số 60 về phát triển và quản lý chợ.
Nút thắt cần tháo gỡ để tín dụng xanh thực sự bứt phá
Để đạt mục tiêu tăng trưởng trên 10% giai đoạn 2026 - 2030, nông nghiệp số và nông nghiệp xanh đang được xác định là mũi nhọn. Tuy nhiên, dù dòng vốn tín dụng liên tục tăng, quá trình triển khai vẫn gặp nhiều rào cản.
Xuất khẩu duy trì đà tăng trưởng tích cực
Theo Sở Công thương tỉnh Thanh Hoá, trong tháng 4 năm 2026, dù phải đối diện với nhiều biến động khó khăn do tình hình thế giới, đặc biệt là giá nguyên nhiên liệu, hàng hóa dịch vụ đều tăng cao, song hoạt động xuất khẩu trong tỉnh vẫn ghi nhận những tín hiệu tích cực. Nhờ sự linh hoạt trong điều hành sản xuất và chủ động tìm kiếm, mở rộng thị trường, các doanh nghiệp tiếp tục duy trì đà tăng trưởng xuất khẩu.

Bình luận
Thông báo
Bạn đã gửi thành công.
